契約・商談の風景

太陽光パネル設置工事の流れ|契約から系統連系までを公式資料で確認【2026年8月版】

エネチョイス編集部

この記事の結論

太陽光パネルの設置工事は、太陽光発電協会(JPEA)の整理では「機器設置工事」と「電気配線工事」の2つに分かれ、架台の取付、太陽電池モジュールの設置、パワーコンディショナと分電盤への配線、電力量計の取付、竣工検査という順に進みます。ただし導入プロセス全体で見ると工事は終盤です。中部電力パワーグリッドが公表する低圧連系の手順は、接続契約の申込み→技術検討→接続契約の締結→国のFIT事業計画認定の申請→特定契約(買取契約)の締結→電力会社による対策工事着手→電力受給の開始(売電開始)の順で、工事はこの流れの後半に位置づけられています。なお工事日数や「見積もりから運転開始まで何か月」といった所要期間について、業界団体や電力会社が公表している公的な数値はありません。工程表と見積書で個別に確認してください。

太陽光パネルの「設置工事」は、導入プロセス全体で見ると終盤の一部です。 太陽光発電協会(JPEA)の整理では、工事は「機器設置工事」と「電気配線工事」の2つに分かれ、その前に見積もり・契約・電力会社との接続契約・国のFIT認定が、その後に連系立会いが並びます。

そしてもう一つ、工事日数や「見積もりから運転開始まで何か月」という数字には公的な裏付けがありません。業界団体も電力会社も所要日数を公表していないためです。この記事では日数を断定せず、公表されている「順番」と「誰が何をやるか」を一次資料だけで整理します。

【2026年8月25日時点】 国のDR家庭用蓄電池事業(令和7年度補正・上限60万円/申請)は2026年3月24日に公募が始まり、2026年5月29日に予算到達で公募終了しています。次回公募は未公表です。出典: SII 令和7年度補正 DR家庭用蓄電池事業

この記事でわかること

  • JPEAが公表する導入の全体像と、工事が入る位置
  • メーカー公式に載っている工事当日の作業手順
  • 施工不良が火災につながった公的な事故調査
  • 電力会社が公表する売電開始までの正式な順番と工事費負担金
  • 業者の資格・登録と、現場で確認できる標識

全体の流れ:工事は5段階のうちの3番目

施工対象の戸建住宅

JPEAは住宅用太陽光発電システムの導入を、計画から運転開始まで5つのチェックポイントに分けています(出典: JPEA 設置までの流れ①自己所有の場合)。

段階主な内容
1 計画屋根と電気料金を知る、発電量のシミュレーション、資金の検討、調査・見積りの依頼、業者の比較
2 設置決定販売業者との商談、見積もり・契約時の確認
3 設置機器設置工事と電気配線工事、竣工検査と引き渡し
4 連系電力会社と「電力受給契約」を行い、設置業者の立ち会いのもとで正常運転を確認(連系立会い)
5 運転開始保証書の受け取り、動作確認、故障時の対応

JPEAは工事の中身を「太陽電池モジュールなどの機器を取り付ける機器設置工事と取り付けた機器の電気配線を行う電気配線工事があります」と説明しています。「屋根に人が上がっている数日間」は3番目の一部にすぎません。

各段階の所要日数は、JPEAのページにも電力会社のページにも書かれていません。「工事は2〜3日」「全体で1〜3か月」といった数字を根拠つきで示した公的資料は、2026年8月時点で確認できませんでした。 見積時に工程表を出してもらうのが確実です。

契約前にやること:見積書の中身と業者の資格

JPEAが挙げる確認項目

JPEAは商談時と契約時の確認項目を公開しています。抜粋します。

  • 見積りは「一式」でなく、内訳(機器・工事内容毎)が記載されているか
  • 現地調査を実施した上で作成した設計図面(配置図、配線図)が添付されているか
  • 具体的な施工方法や施工上の懸念点の有無についても説明できるか、雨漏り等の設置後のトラブルに対応する保証制度があるか
  • メーカー認定の「施工ID」を取得しているか、工事のトラブルに対応する保険に加入しているか

(出典: JPEA 設置までの流れ①自己所有の場合

「一式」表記の見積書は、あとから工事内容の抜けを指摘しにくくなります。内訳の読み方そのものは蓄電池の見積書の見方で整理していて、確認の観点は太陽光でも共通です。

資格・登録は3つの法律に分かれている

「資格がない=違法」と決めつけると判断を誤ります。根拠法が違うので整理します。

  • 電気工事士法 — 一般用電気工作物等に係る電気工事には、第一種または第二種電気工事士が従事します(第3条)
  • 電気工事業法 — 事業者は知事または経済産業大臣の登録が必要で、有効期間は5年、営業所ごとに主任電気工事士を置きます(第3条・第19条)。第25条は電気工事の施工場所ごとに名称・登録番号などの標識を見やすい場所に掲げることを義務づけており、現場で誰でも確認できます
  • 建設業法施行令第1条の2 — 請負代金500万円未満の工事は「軽微な建設工事」として建設業許可が不要。住宅用太陽光の多くはこの範囲なので、許可がないこと自体を問題視するのは筋違いです

なお「施工ID」は法令上の資格ではなくメーカー独自の認定制度で、メーカー保証の条件になります。法定資格・登録とは別物です。

訪問販売でのトラブルは実際に起きている

国民生活センターは2021年6月3日の注意喚起で、事業者が「市から委託された」と太陽光パネルの無料点検で訪問し、「売電するための装置の一部が壊れている」と説明して約200万円の契約に至ったが、後日の工事担当者は「壊れていない」と言った、という事例を紹介しています。同センターは相談事例の特徴に「契約後の設置工事や補助金をめぐるトラブルも」ある点を挙げ、「その場で契約をせずに複数社から見積もりをとり比較検討しましょう」としています(出典: 国民生活センター 家庭用蓄電池の勧誘トラブルにご注意!)。

契約してしまった場合、訪問販売に該当するなら、消費者庁の説明では「法律で決められた書面を受け取った日から数えて8日以内」であれば、書面または電磁的記録で申込みの撤回・契約の解除ができます。起算日は契約日ではなく法律で決められた書面(法定書面)を受け取った日である点に注意してください。ただし消費者庁は訪問販売を「販売業者又は役務提供事業者が、営業所等以外の場所で契約を締結等して行う商品、特定権利の販売又は役務の提供等」と定義しており、自分から店舗に出向いて結んだ契約などは訪問販売にあたらず、この8日間の対象外になり得ます(出典: 消費者庁 訪問販売)。射程はクーリング・オフの使い方にまとめました。相談窓口は消費者ホットライン「188」です。

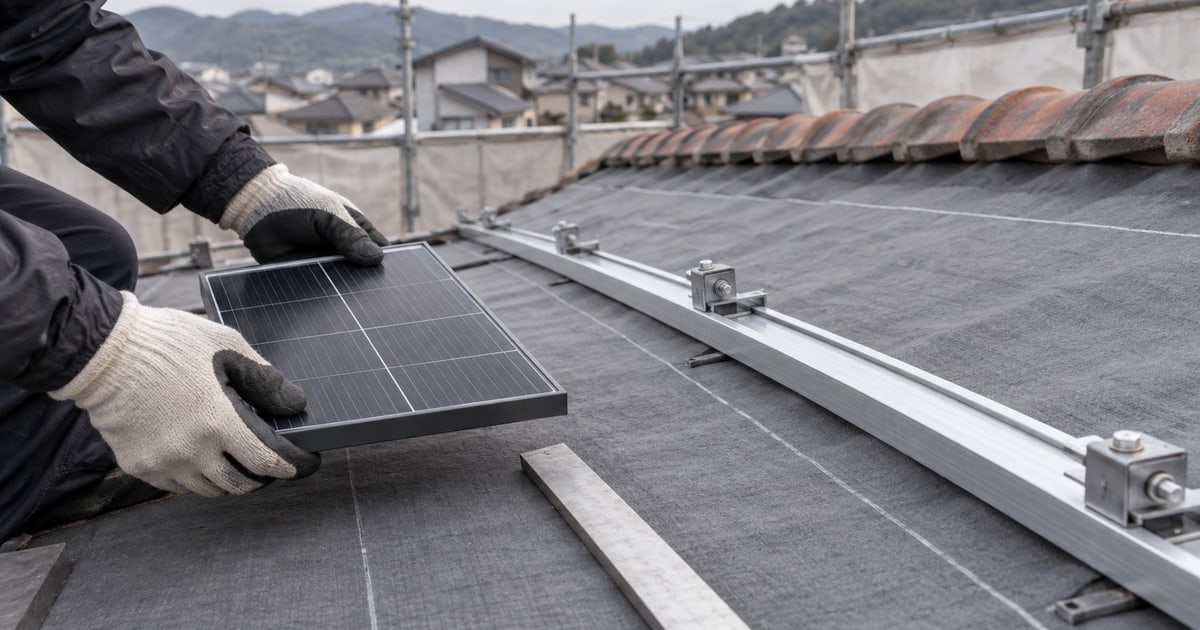

工事当日に何が行われるか

シャープは実際の設置工事の流れを写真つきで公開しています(出典: シャープ 施工者への教育・実習)。

  1. 部材の搬入
  2. 横桟取付金具の取り付け — スレート屋根に、横桟を取り付けるための金具を固定
  3. 横桟の取り付け
  4. ケーブル工事 — パワーコンディショナと接続するケーブルやアース線をあらかじめ配線
  5. 太陽電池モジュールの設置 — 横桟に取り付け
  6. パワーコンディショナの設置 — 外壁に設置し、配線
  7. 蓄電池の設置(併設する場合)
  8. 室内用機器の設置 — 電力モニタを設置し、配線

JPEAの施工事例も、架台の取付→モジュールの取付→パワーコンディショナの取付→モニターの取付→電力量計の取付という順を示し、「太陽電池モジュール / 接続箱 / パワーコンディショナ / 分電盤への電気配線工事を行います」としています。

屋根への固定方法は「垂木固定」と「野地板固定」

シャープは固定方法を「垂木にビスを打ち込む『垂木固定』と、野地板にビスを打ち込む『野地板固定』があります。瓦屋根は瓦をはずせるので『垂木固定』しやすいですが、スレートや金属葺の屋根の場合は『野地板固定』になることがあります」と説明しています。対応屋根材として瓦屋根、スレート、金属縦葺・瓦棒葺、金属横葺を挙げつつ、「設置モジュールの機種によっては、施工法が異なる場合があります」とも注記しているため、屋根材だけで工法は決め打ちできません。同社は風圧にも触れ、モジュールを屋根に押しつける「正圧」と、屋根から剥がそうとする「負圧」の2種類があるとしています(出典: シャープ 独自に開発した確かな設置工法)。屋根まわりの固定と防水は、施工不良による雨漏りの原因にも直結します。

モジュール1枚の質量もカタログに載っています。シャープの公式仕様ではNU-153AU(153W)が8.5kg、NU-300MU(300W)が15.5kg、NU-458SU(458W)が23.5kgと幅があり、「1枚あたり約○kg」と一括りにはできません。屋根に載る総重量は「枚数×質量+架台」で概算できます。

足場は法令上の要請でもある

事業者は、高さが二メートル以上の箇所(作業床の端、開口部等を除く。)で作業を行なう場合において墜落により労働者に危険を及ぼすおそれのあるときは、足場を組み立てる等の方法により作業床を設けなければならない。 (労働安全衛生規則 第518条第1項

足場は「あったほうが安心」ではなく、事業者側の安全確保義務に基づく措置です。同条第2項は、作業床を設けることが困難なときは防網を張る、要求性能墜落制止用器具を使用させるなどを求めています。見積書に足場費用がないときは、どの方法で墜落防止措置をとるのかを確認してください。なお足場費用の相場を示す公的統計はないため、この記事では金額を挙げません。

施工の質は火災リスクに直結する

「施工が丁寧かどうか」は感覚の問題ではありません。消費者庁の消費者安全調査委員会は2019年1月28日、「住宅用太陽光発電システムから発生した火災事故等」の事故等原因調査報告書を公表しています(出典: 消費者安全調査委員会 報告書)。

概要によると、平成20年3月から平成29年11月までに事故情報データバンクへ127件が登録され、原因不明のものなどを除く72件が調査対象になりました。うちモジュール又はケーブルからの火災事故等が13件、パワーコンディショナ又は接続箱からの火災事故等が59件です。発火原因の内訳を見ると、対策のポイントが見えてきます。

  • ケーブル: 「推定発火箇所がケーブルとされた火災事故等10件のうち6件は、施工不良が発火の原因であると推定されている」。内容は「ケーブルの挟み込み」または「電気設備技術基準に照らし不適切なケーブルの中間接続若しくは延長接続」に分類された
  • モジュール: 「モジュールの発火の推定原因は施工不良ではなく、モジュールの不具合によるもの」で、使用年数7年以上の製品で発生している
  • パワーコンディショナ: 「機器の仕様に適していない場所への設置により、筐体内に水分等が浸入し、回路に絶縁不良又はトラッキングが生じ、発火に至った」ケースがある。「多くのパワーコンディショナの取扱説明書は浴室近くへの設置を禁じているが、実態としては守られていない場合があった」とも指摘されている

つまりケーブルまわりは施工の巧拙が、パワーコンディショナは設置場所の判断が、そのまま火災リスクになるという構図です。工事当日に「パワコンをどこに付けるか」を確認する意味はここにあります。

報告書は住宅・建築業者への聴取りで、対象5社すべてが「製造業者の施工ID取得者又は自社の施工講習等を受講した者が施工を行っている」と回答したことも記録しています。また、戸建住宅の屋根上に製品を所有する1,500人へのアンケート(平成29年2月3日〜2月10日)から「保守点検は全体の約7割が実施していない」「修理を要する故障を全体の約1割が経験している」という結果も示しています。引き渡しで終わりではない、ということです。

竣工検査と、売電開始までの手続き

竣工検査で何を測るのか

JPEAは工事の最後に「竣工検査が行われ、機器の取り扱いについて説明を受けます」としています。合否判定の一つが絶縁抵抗で、省令に数値があります。低圧の電路は、使用電圧300V以下で対地電圧150V以下なら0.1MΩ以上、同じく300V以下のその他は0.2MΩ以上、300V超は0.4MΩ以上でなければなりません(出典: 電気設備に関する技術基準を定める省令 第58条)。「測定値を書面でください」と頼めば、この基準値と突き合わせられます。

売電開始までの正式な順番

中部電力パワーグリッドが示す低圧連系の流れは次のとおりです(出典: 中部電力パワーグリッド 新規・設備変更申込の手続きについて(低圧))。

順番内容主体
0「電力受給契約要綱」の承認申込者
1接続契約および特定契約の申込み(原則インターネット)申込者・電気工事店
2技術検討電力会社
3接続契約の締結、工事費負担金などの請求電力会社・申込者
4認定申請(国のFIT事業計画認定)申込者
5特定契約(買取契約)の締結電力会社
6対策工事着手(電力量計の取付工事、系統連系工事など)電力会社
7電力受給の開始(系統連系工事の完了後、売電開始)電力会社

FIT認定の申請は、接続契約を結んだ後です。同社は特定契約について「事業計画認定通知書(写)のご提出および受給料金の振込先口座情報の登録をもって特定契約(買取契約)を締結いたします」と説明しており、順番は飛ばせません(系統連系のしくみも参照)。支払い期限もあり、「接続契約の締結と同時に工事費負担金などをご請求させていただきます。1ヶ月以内にお支払いいただけない場合は、接続契約を解約させていただきます」と明記されています。

見積書に載っていないことがある「工事費負担金」

系統側の工事費は、施工業者の見積書とは別に電力会社から請求されます。中部電力パワーグリッドの2026年度適用分(消費税等相当額10%込)。

工事規模工事費負担金
引込線以下2,000×(発電出力)
低圧本線以下4,800×(発電出力)
変圧器以下6,000×(発電出力)
高圧本線以下14,900×(発電出力)
建柱以上14,900×(発電出力)+235,300×(建柱本数)

出典: 中部電力パワーグリッド 低圧再エネ等の発電設備の系統連系申込にかかる工事費負担金(2026年度適用分)

同社は「工事規模は、お申込み内容について技術検討後、決定いたします(お申込み前の工事費負担金については個別にお答えできかねます)」「計器工事が発生する場合は、別途計器工事費を申し受けます」と注記しています。申込み前に金額が確定しない費用がある前提で資金計画を立ててください。単価は同社管内のものです。

2026年8月時点で押さえるお金の前提

売電単価 — 2026年度の住宅用FIT(10kW未満)は、1〜4年目が24円/kWh、5〜10年目が8.3円/kWhです(出典: 資源エネルギー庁 買取価格・期間等)。売電より自家消費が有利になる場面が増えており、機器の選定にも影響します。

国の補助金 — 国のDR家庭用蓄電池事業は2026年5月29日に予算到達で公募終了しており、2026年8月時点で新規申請はできません。次回公募は未公表です。詳しくは国のDR補助金の終了と次回の見通しにまとめています。

自治体の制度 — 東京都の令和8年度 家庭における蓄電池導入促進事業は10万円/kWh、DR実証に参加しない場合は上限120万円/戸(DR実証に参加する場合は加算あり)で、2026年10月1日以降はSII令和8年度登録品のみが対象です(出典: 東京都 家庭における蓄電池導入促進事業)。工事の時期が補助対象の条件に絡むため、工程表と申請スケジュールは並べて確認してください。

なお機器価格はオープン価格としているメーカーが多く、公式サイトに本体価格が載らないのが一般的です(周辺機器には希望小売価格の公表もあり、シャープの接続箱JH-AJ53は60,170円・税込。出典: シャープ その他オプション)。総額は販売店の見積もりで確認するのが前提です。

まとめ

  • 設置工事は「機器設置工事」と「電気配線工事」の2つ。JPEAの5段階のうち3番目で、前後の申請と検査のほうが工程としては長い
  • 売電開始までの順番は、接続契約の申込み→技術検討→接続契約の締結→FIT認定申請→特定契約→電力会社の工事→連系。順番は飛ばせない
  • 施工不良はそのまま火災リスクになる。消費者安全調査委員会の調査では、ケーブル発火10件のうち6件が施工不良と推定された。パワコンの設置場所も要確認
  • 工事日数・工期・足場費用に公的な統計はない。日数を断言する説明を受けたら根拠を聞き、工程表と見積書の内訳を書面でもらう。系統側の工事費負担金は施工業者の見積書とは別に発生する

よくある質問

Q.太陽光パネルの設置工事は何日で終わりますか?

A.所要日数について、太陽光発電協会(JPEA)や電力会社が公表している公的な数値はありません。公表されているのは作業の順番だけです。シャープは公式サイトで設置工事の流れを「部材の搬入→横桟取付金具の取り付け→横桟の取り付け→ケーブル工事→モジュールの設置→パワーコンディショナの設置→室内用機器の設置→設置完了」と写真つきで示していますが、日数は明記していません。屋根の形状・枚数・天候・蓄電池の有無で変わるため、契約前に工程表を書面でもらい、雨天順延の扱いまで確認するのが確実です。

Q.工事と電力会社への申請は、どちらが先ですか?

A.申請が先です。中部電力パワーグリッドが公表する低圧連系の流れでは、(1)接続契約および特定契約の申込み、(2)技術検討、(3)接続契約の締結と工事費負担金の請求、(4)国への事業計画認定の申請、(5)特定契約(買取契約)の締結、(6)対策工事着手、(7)電力受給の開始(売電開始)、の順です。同社は「接続契約の締結と同時に工事費負担金などをご請求させていただきます。1ヶ月以内にお支払いいただけない場合は、接続契約を解約させていただきます」と明記しています。申込みは原則インターネットで、実務上は電気工事店(販売店)が代行します。

Q.訪問販売で契約した場合、クーリング・オフはできますか?

A.訪問販売に該当する契約であれば、法律で決められた書面を受け取った日から数えて8日以内は、書面または電磁的記録で申込みの撤回・契約の解除ができます(消費者庁)。ただし訪問販売とは「営業所等以外の場所で契約を締結等して行う」販売を指すため、店舗で結んだ契約など該当しないケースもあります。JPEAも契約時の確認項目に「クーリング・オフ制度の説明をしてくれるか」を挙げています。

Q.工事をする業者に必要な資格や登録は何ですか?

A.配線工事は電気工事士法の対象で、一般用電気工作物等の電気工事には第一種または第二種電気工事士が従事します(同法第3条)。事業者側は電気工事業法(電気工事業の業務の適正化に関する法律)の登録が必要で、登録の有効期間は5年、営業所ごとに主任電気工事士を置く義務があります。同法第25条は「その営業所及び電気工事の施工場所ごとに、その見やすい場所に、氏名又は名称、登録番号その他の経済産業省令で定める事項を記載した標識を掲げなければならない」と定めており、工事現場でも確認できます。一方、建設業許可は請負代金500万円未満の工事(軽微な建設工事)には不要なので、許可がないこと自体は違法ではありません。
